Das Schiff

2014

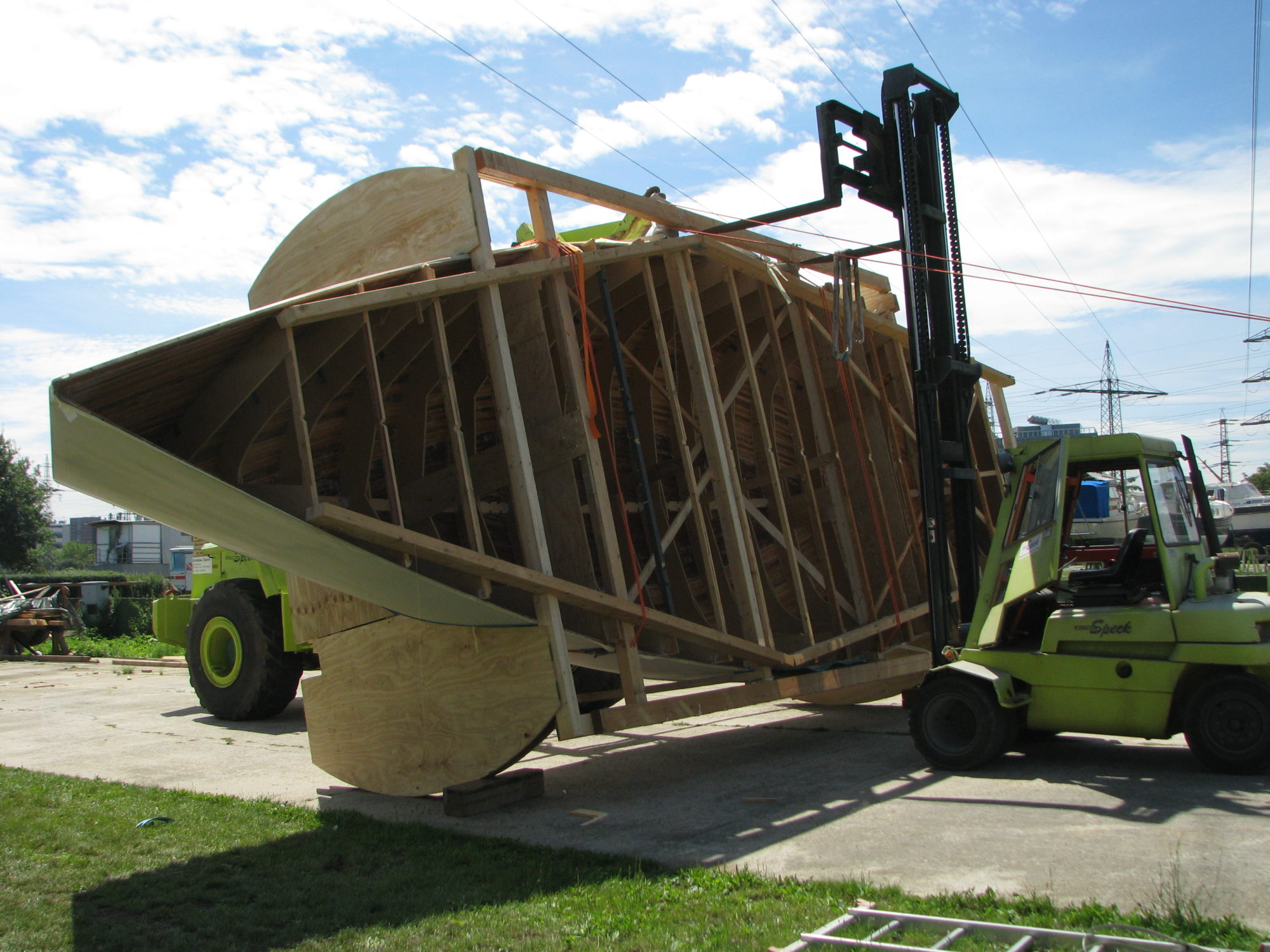

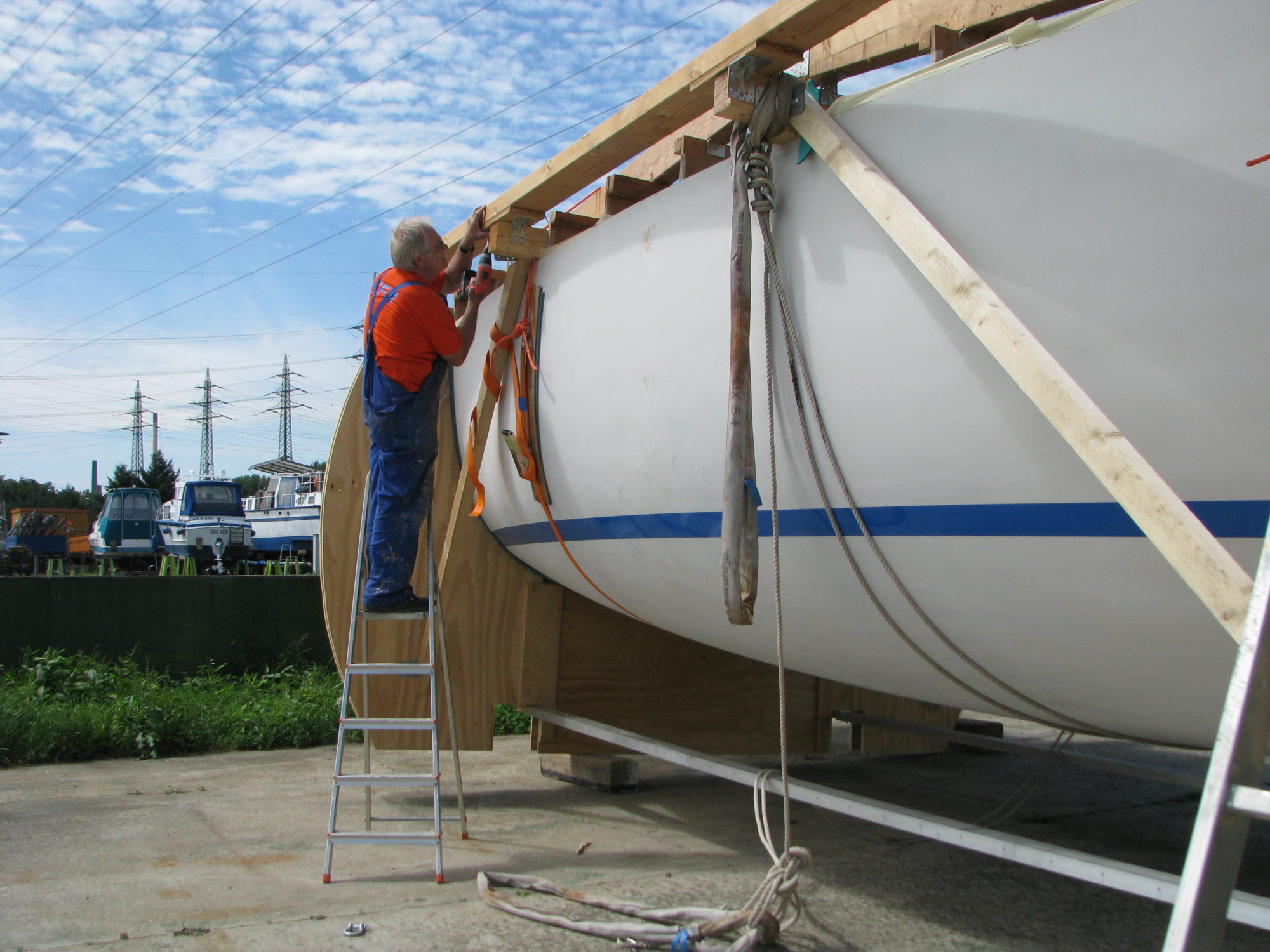

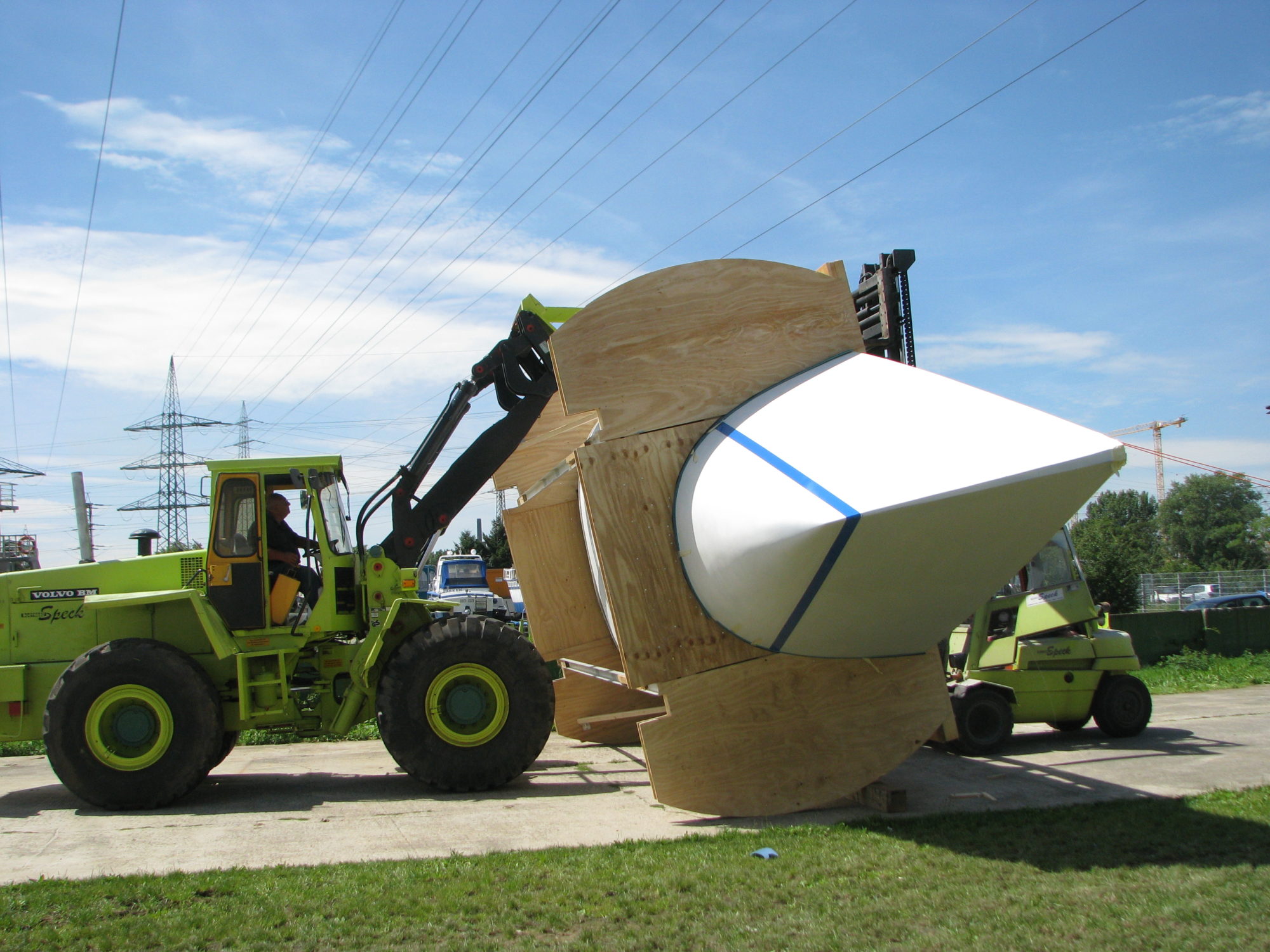

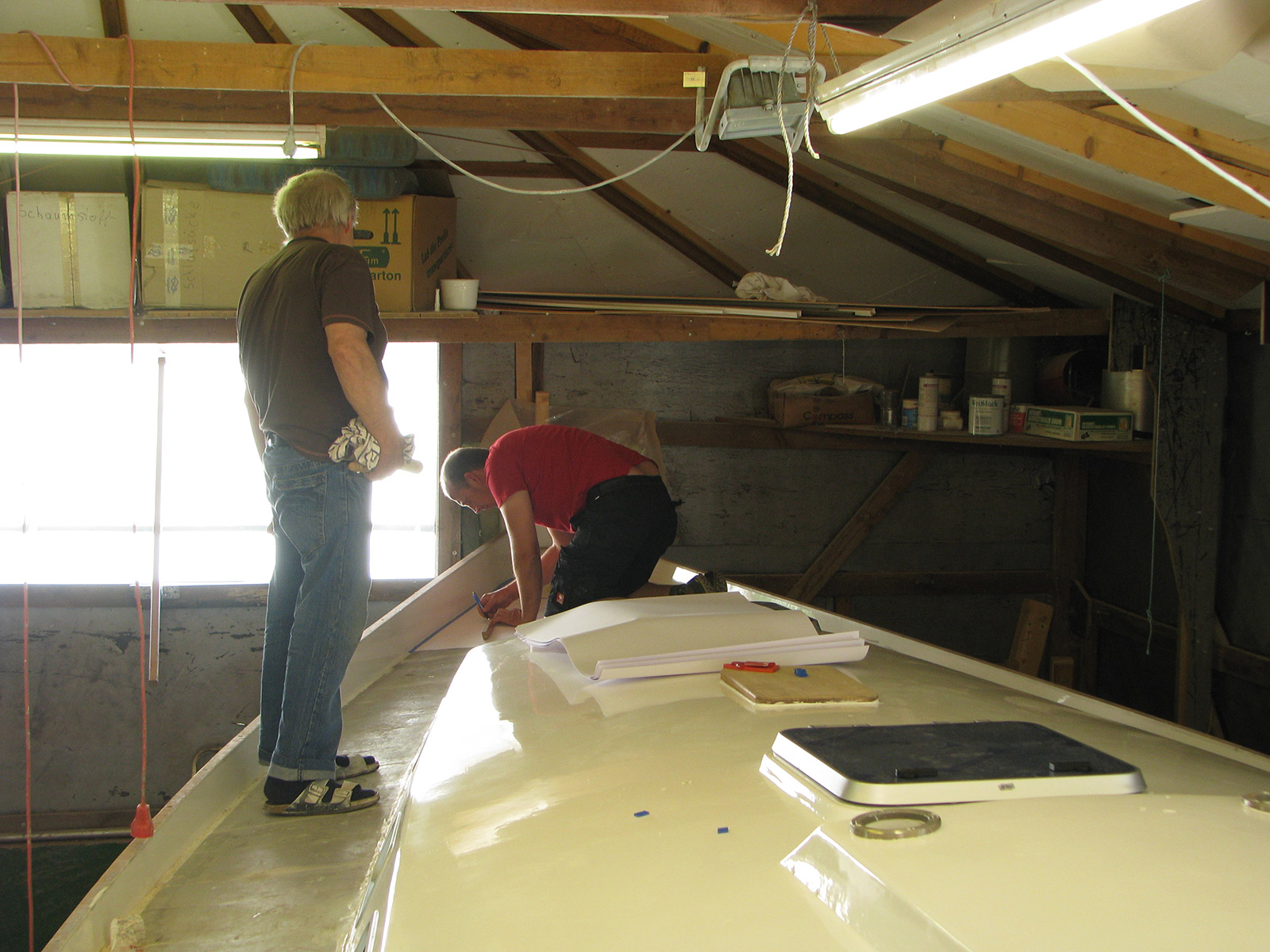

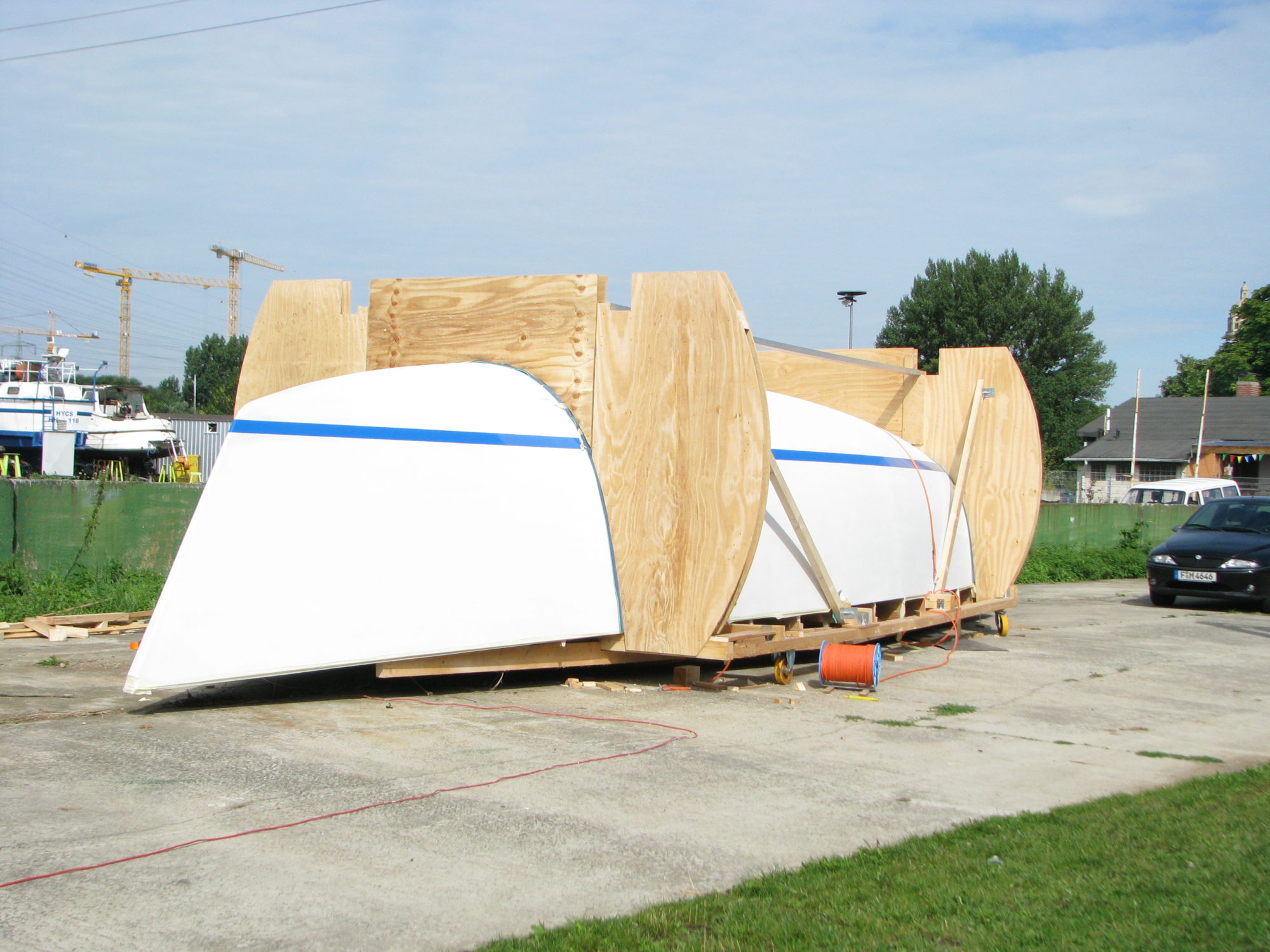

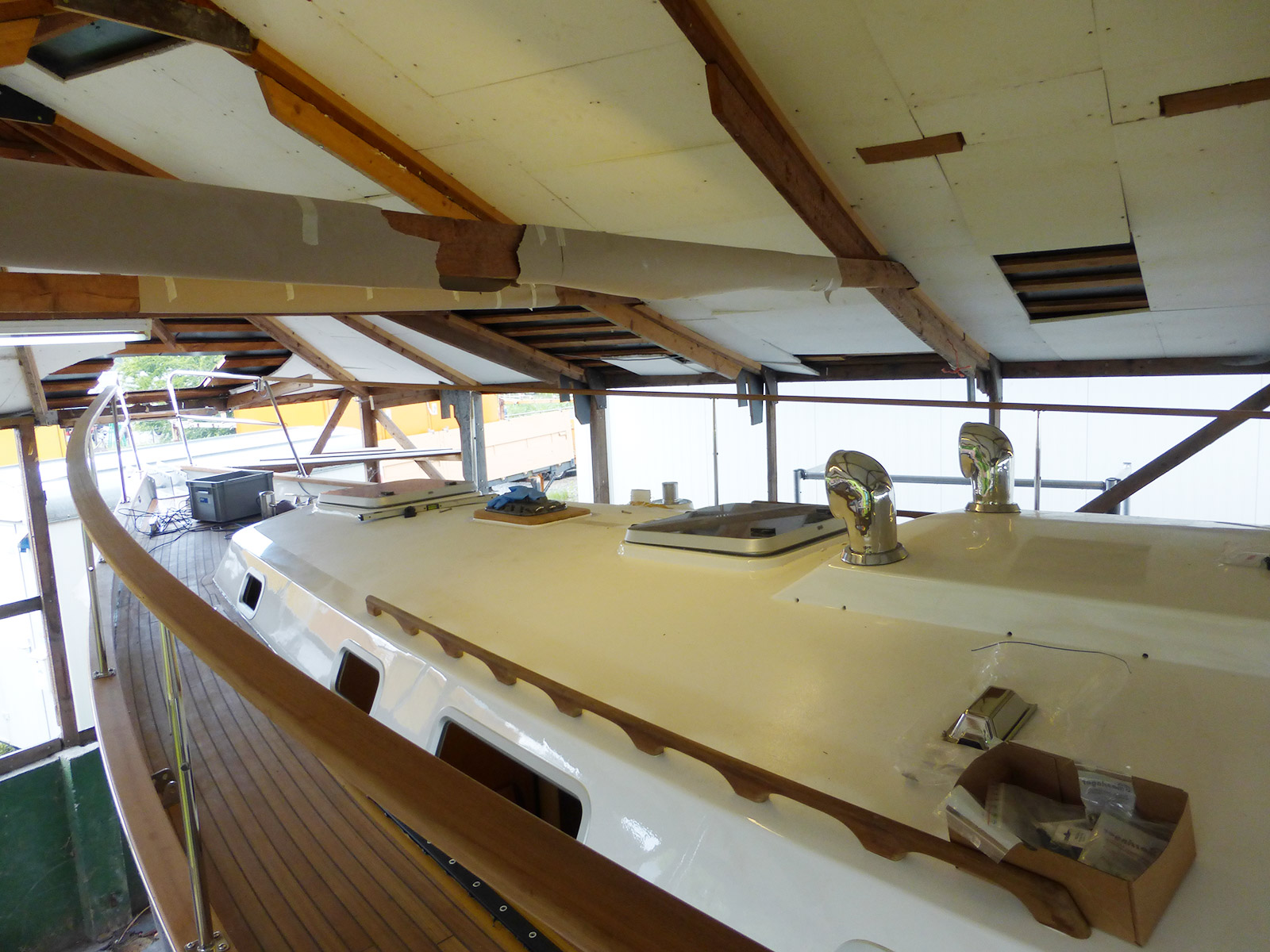

Endlich fertig, die Halle wird abgebaut, um die Moana Blu zu befreien. xxxx

2013

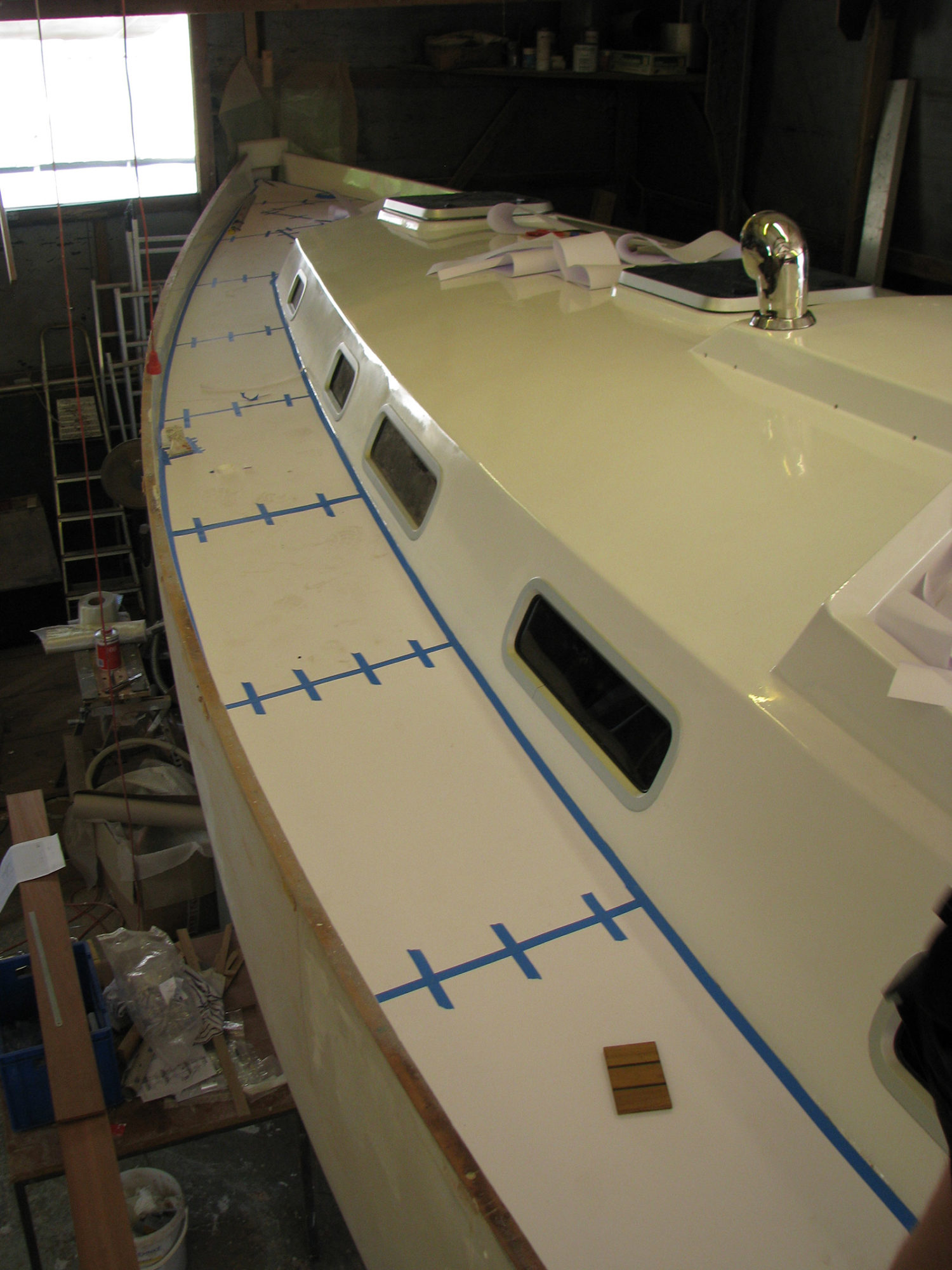

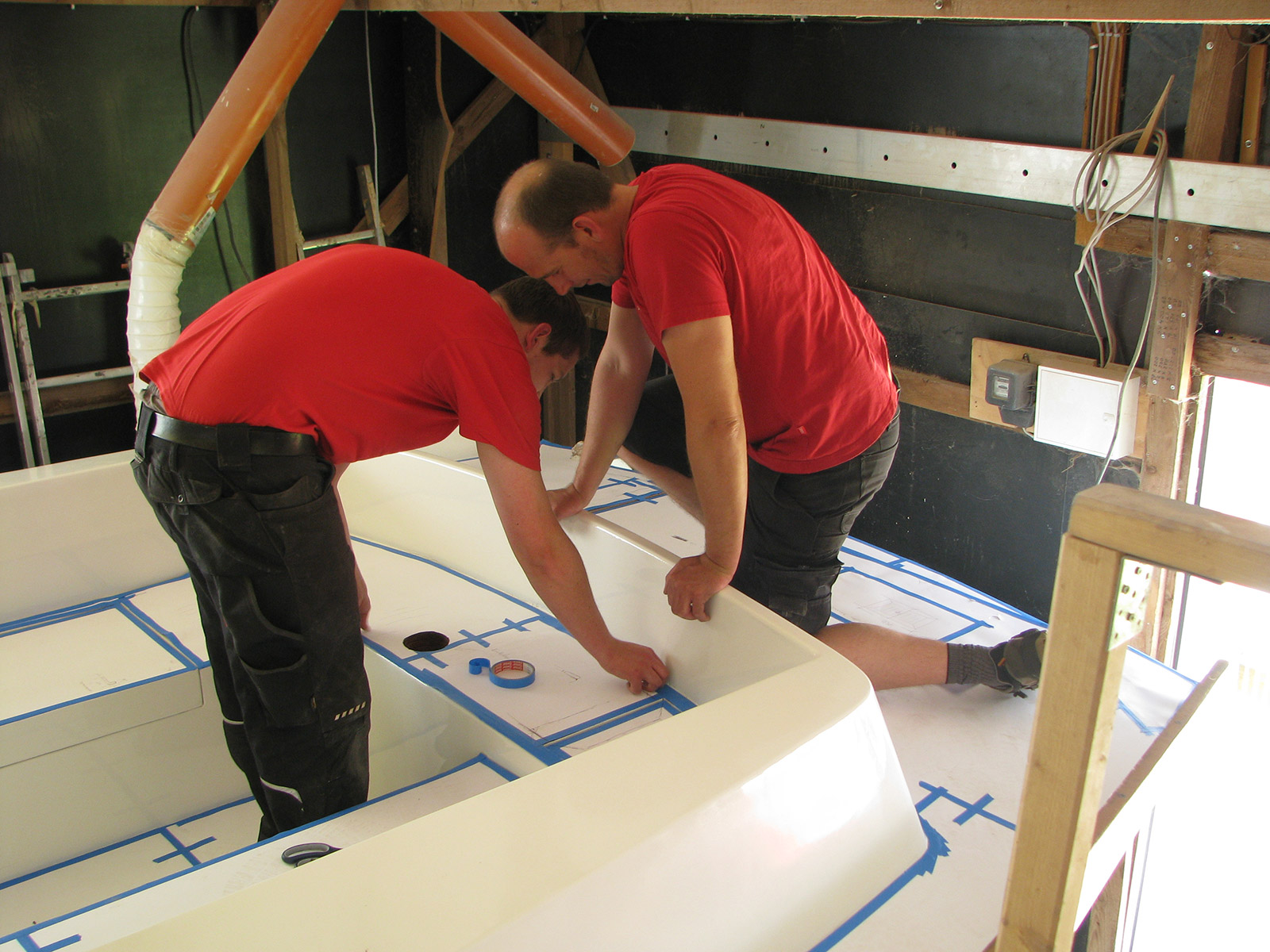

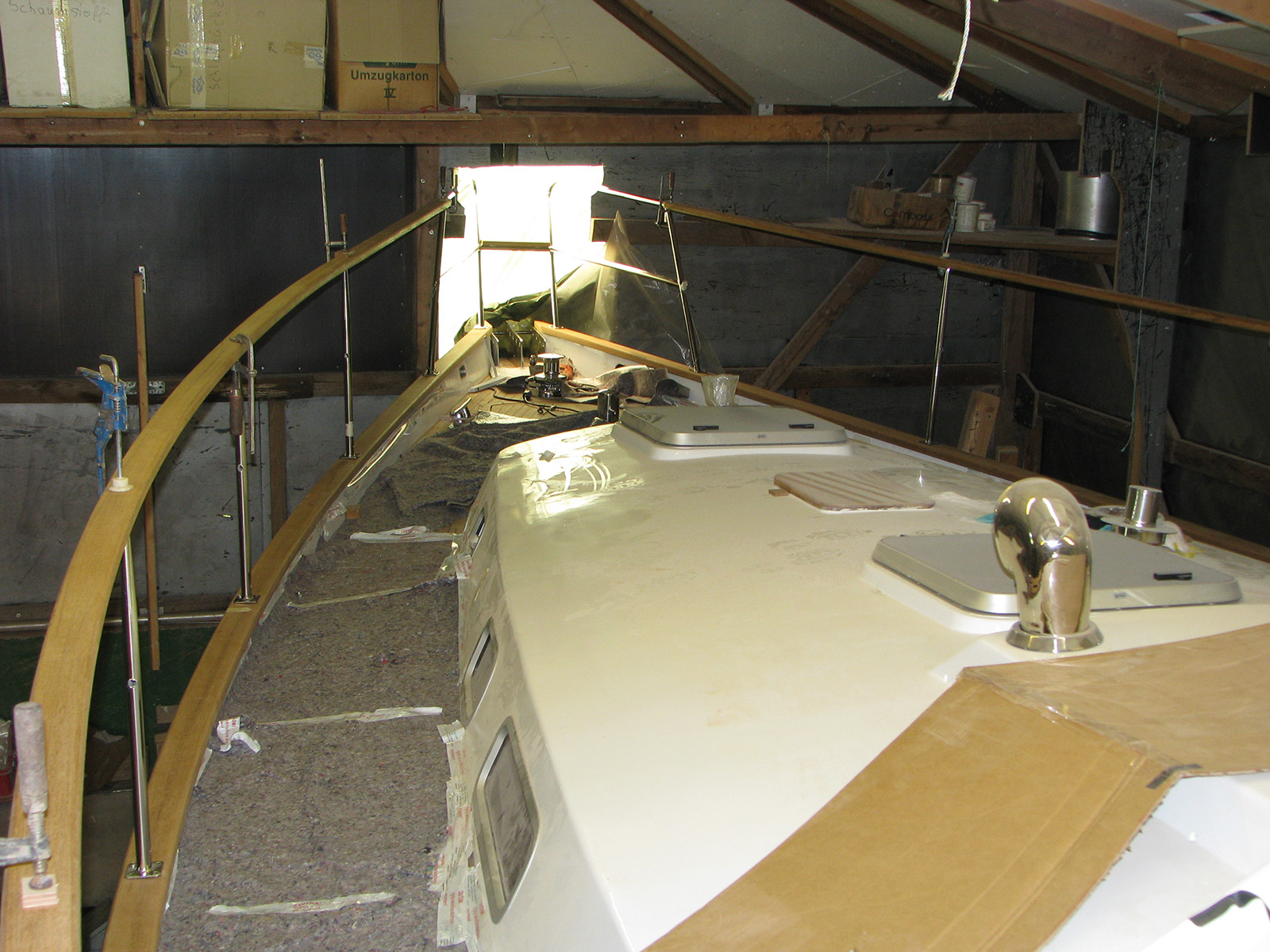

Beschläge werden angebracht

2012

Die Schablonen für das Teakdeck werden angefertigt.

2011

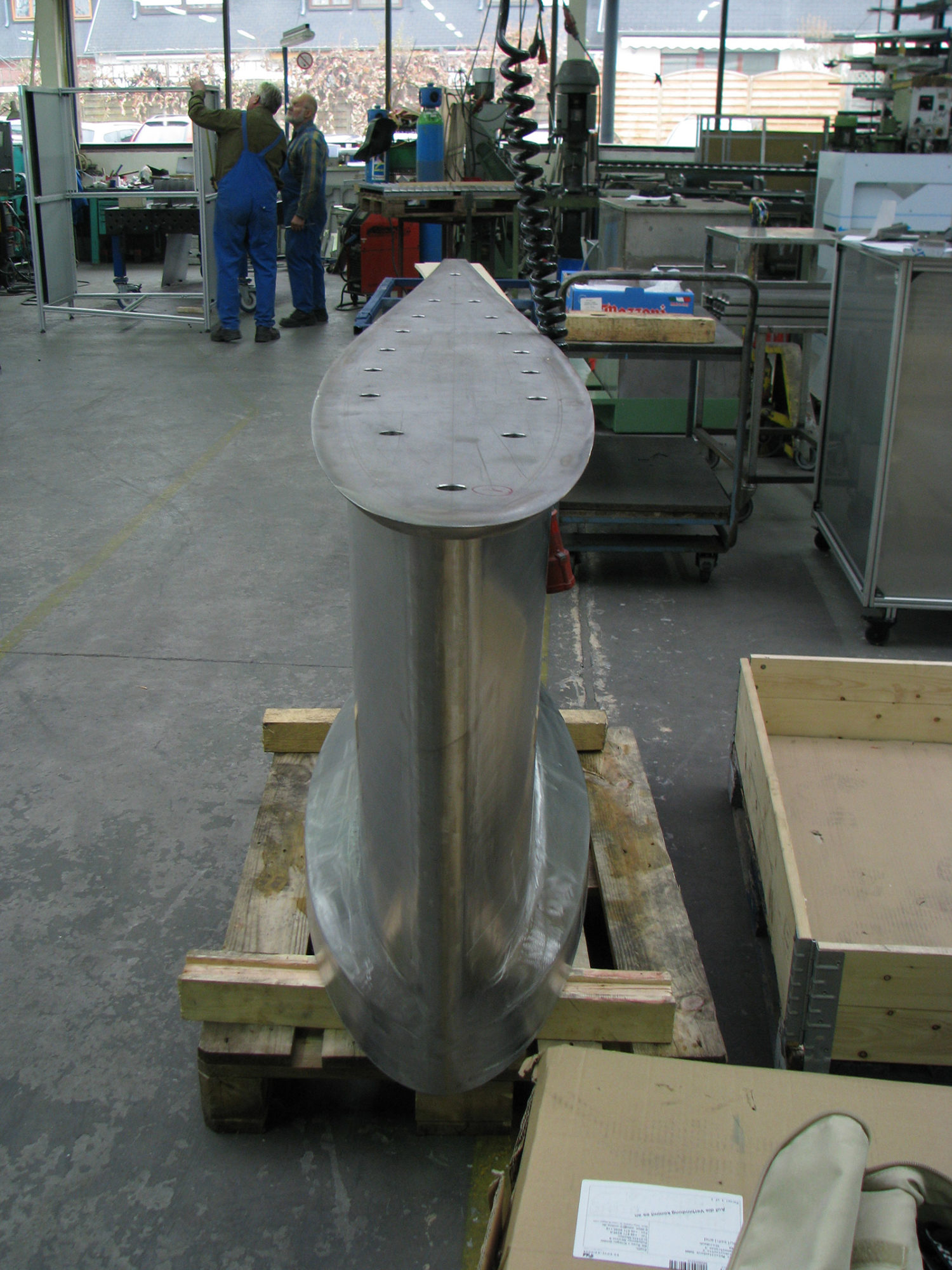

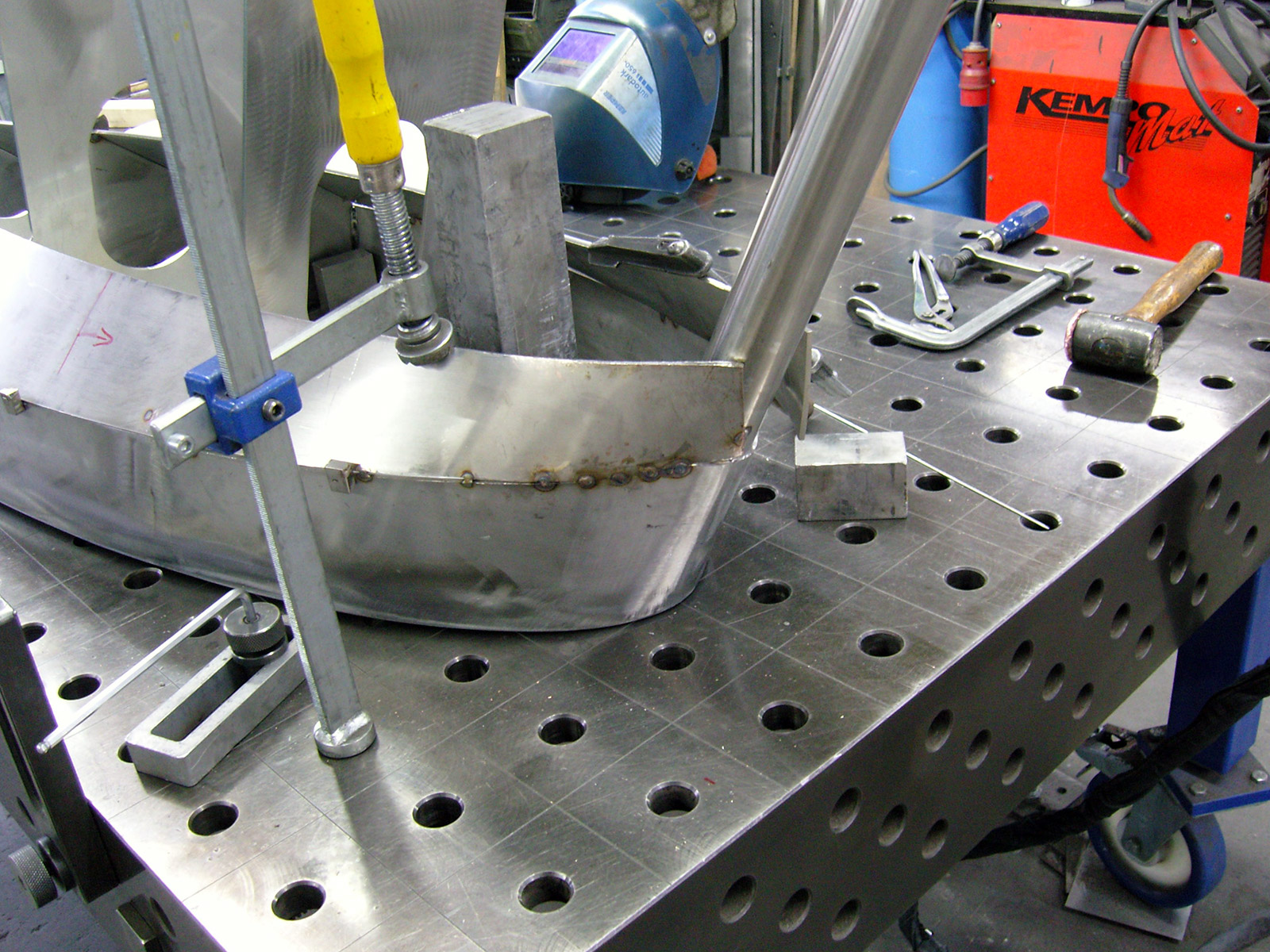

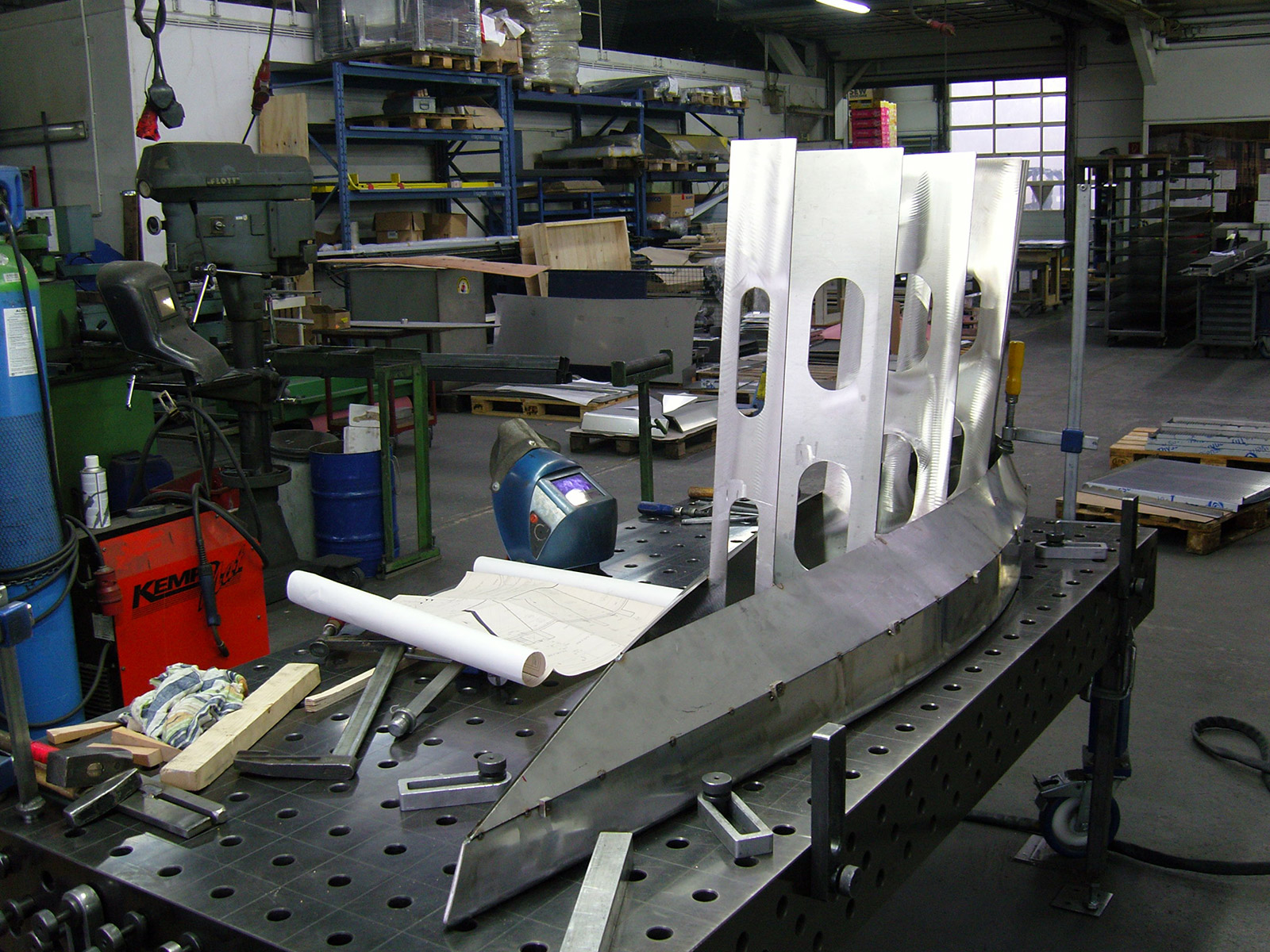

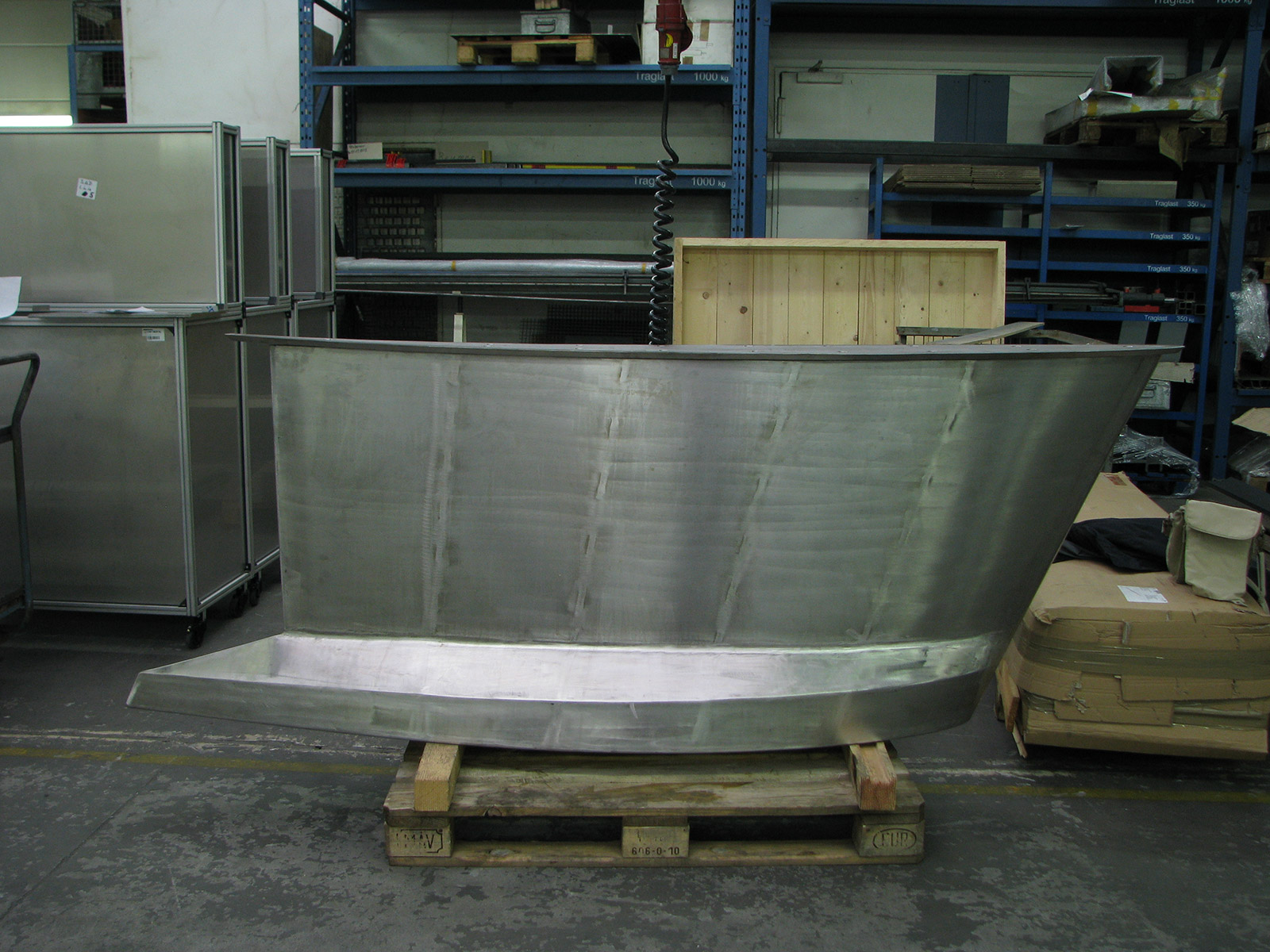

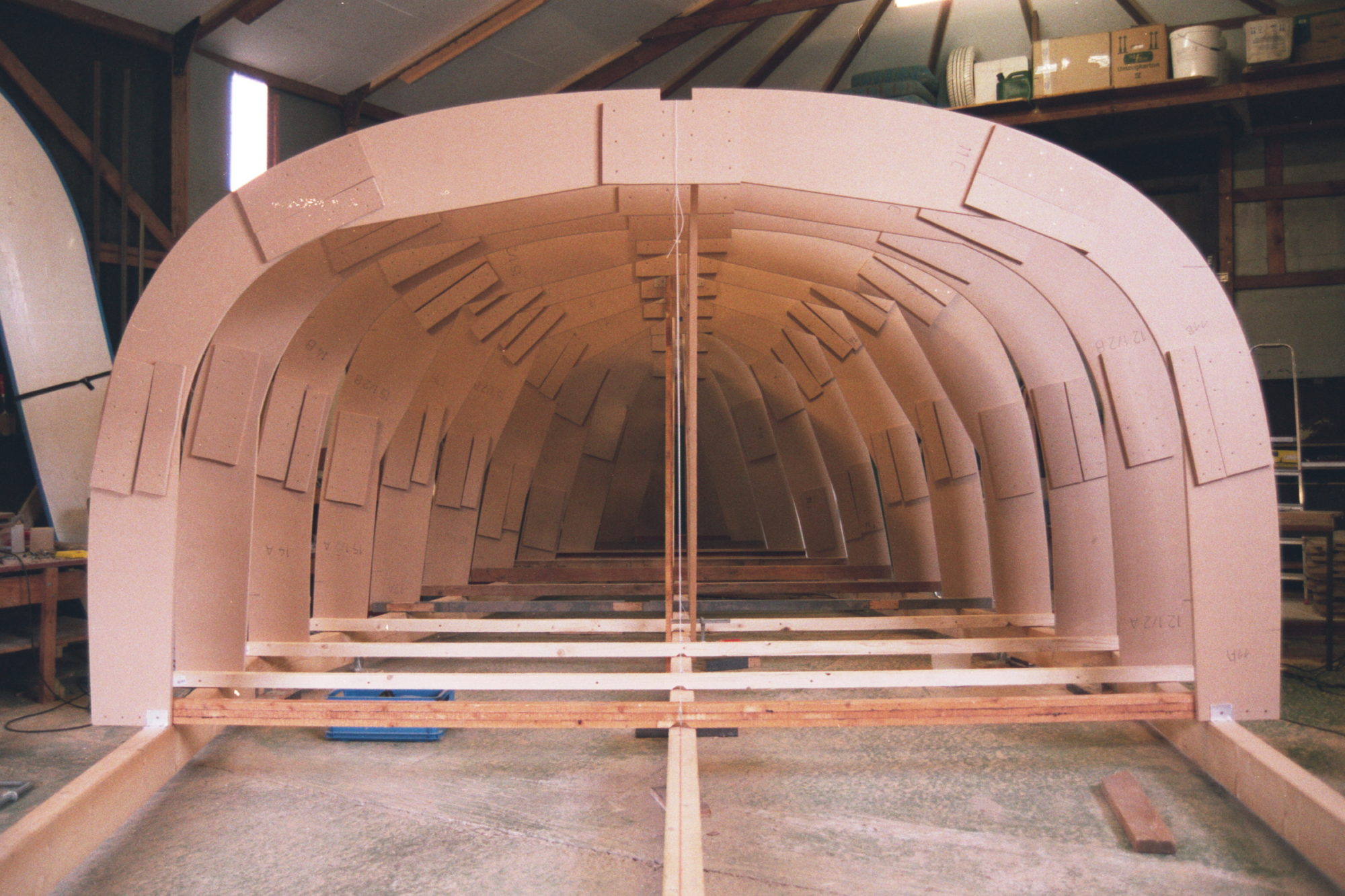

Der Edelstahlkiel wird bei der Firma Knebel geschweißt

2010

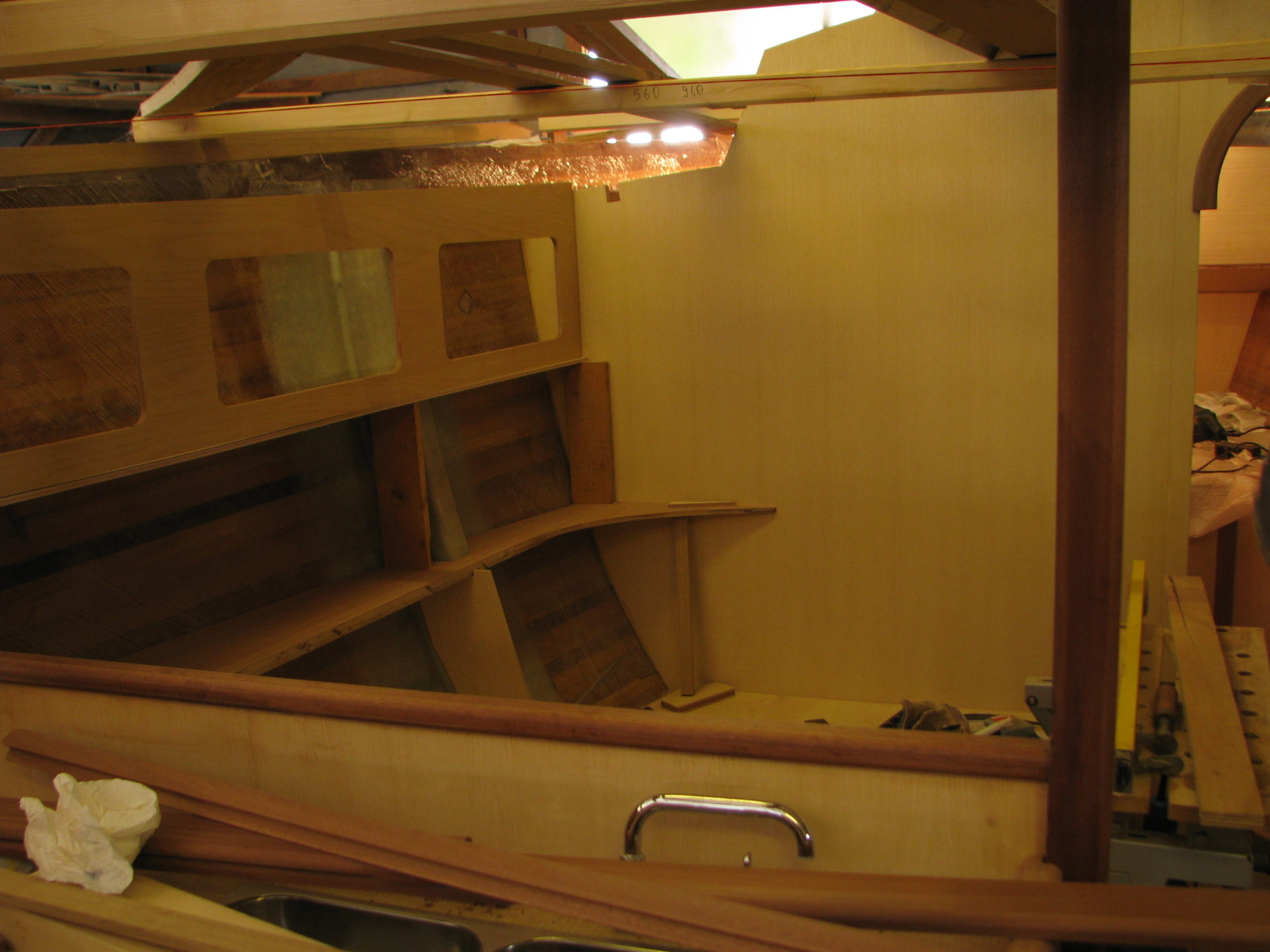

Der Innenausbau beginnt

Die Bootsbauplatten für den Innenausbau werden von der Firma Knebel CNC gefräst. Sie passen sehr genau in die Rumpfschale. Die Genauigkeit beim Bau des Rumpfs macht sich bezahlt. Plan und Realität stimmen genau überein.

2009

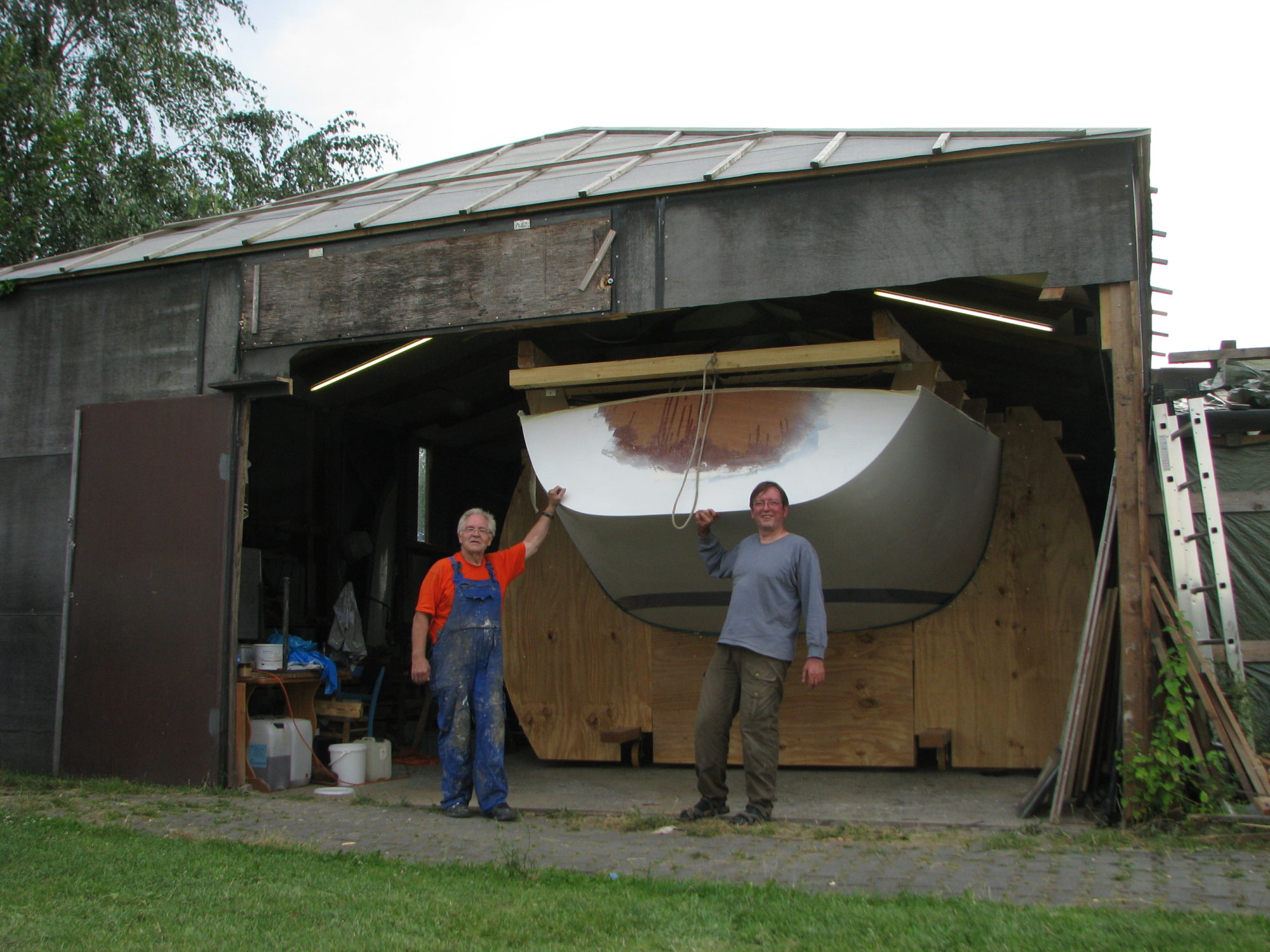

Der Rumpf wird gedreht

Dazu werden an der Rumpfschale „Ohren“ in Form eines Kreissegments angebracht. Das Kreissegment ist Teil eines Kreises um den Schwerpunkt des Rumpfs. Der Rumpfs soll über die „Ohren“ gedreht werden.

2008

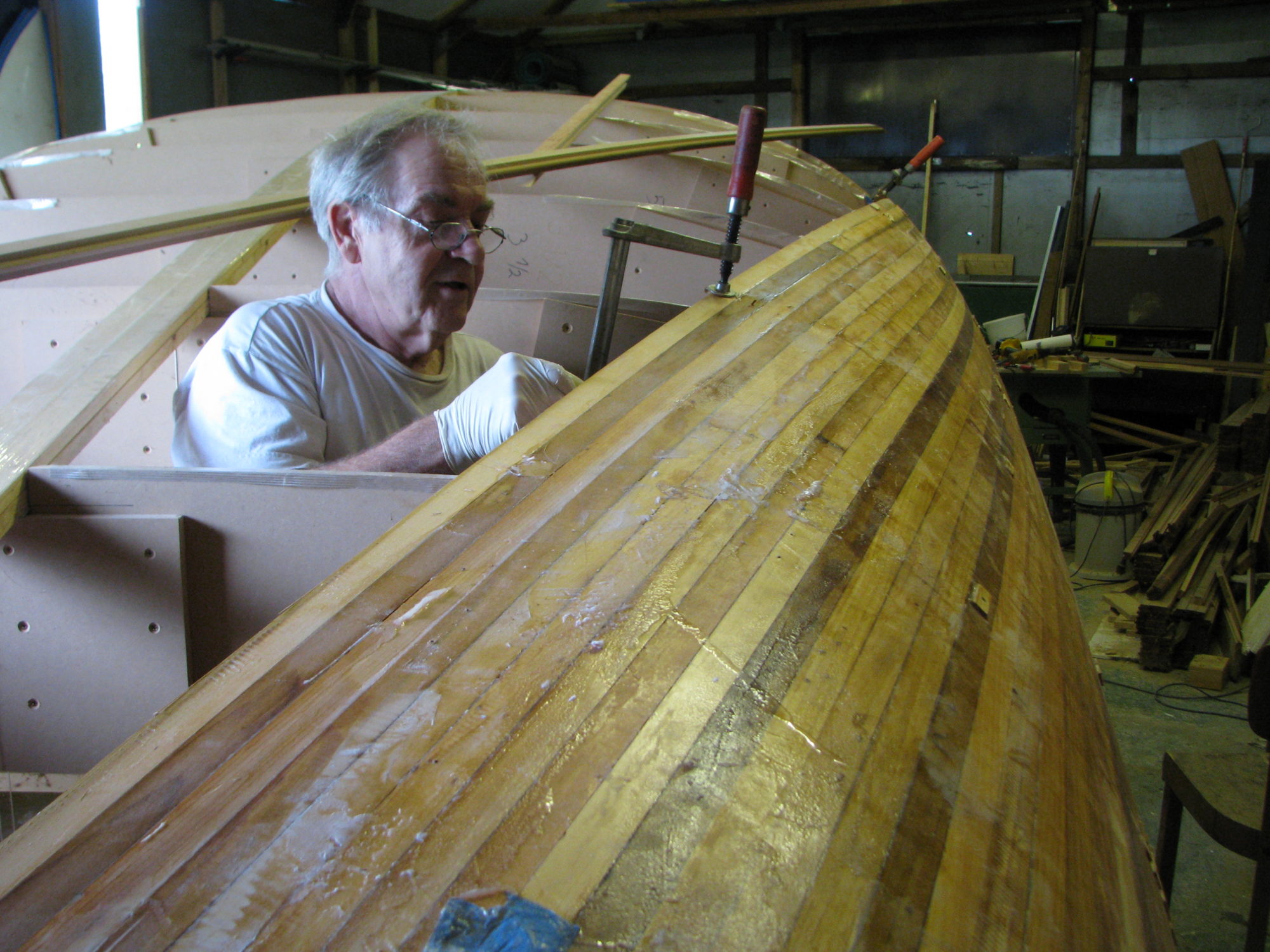

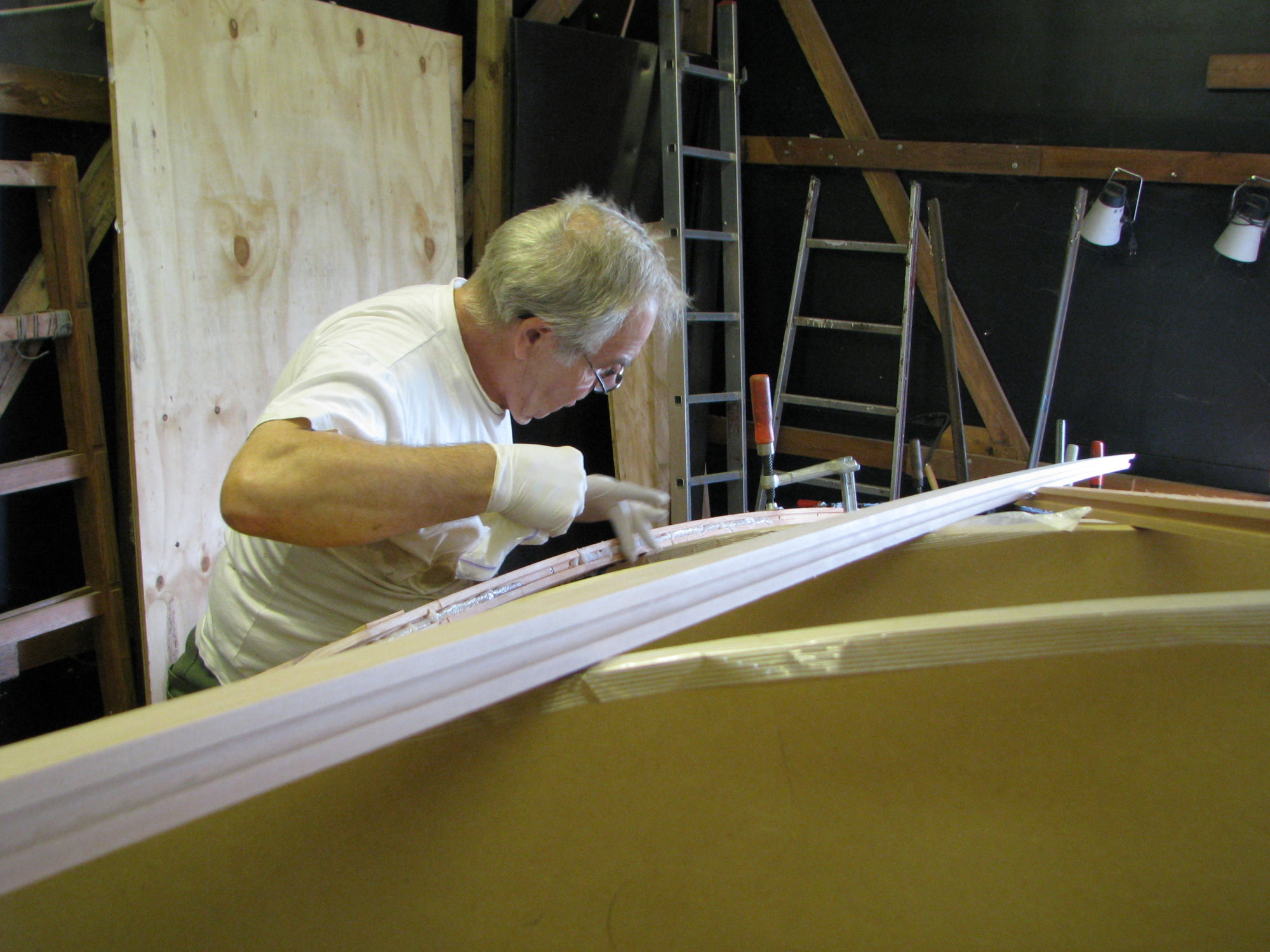

Die ersten Zedernleisten werden verklebt.
Manfred Schneider kommt dazu und bringt eine Menge Erfahrung im Bootsbau mit. Das Projekt nimmt jetzt richtig Fahrt auf!

2002

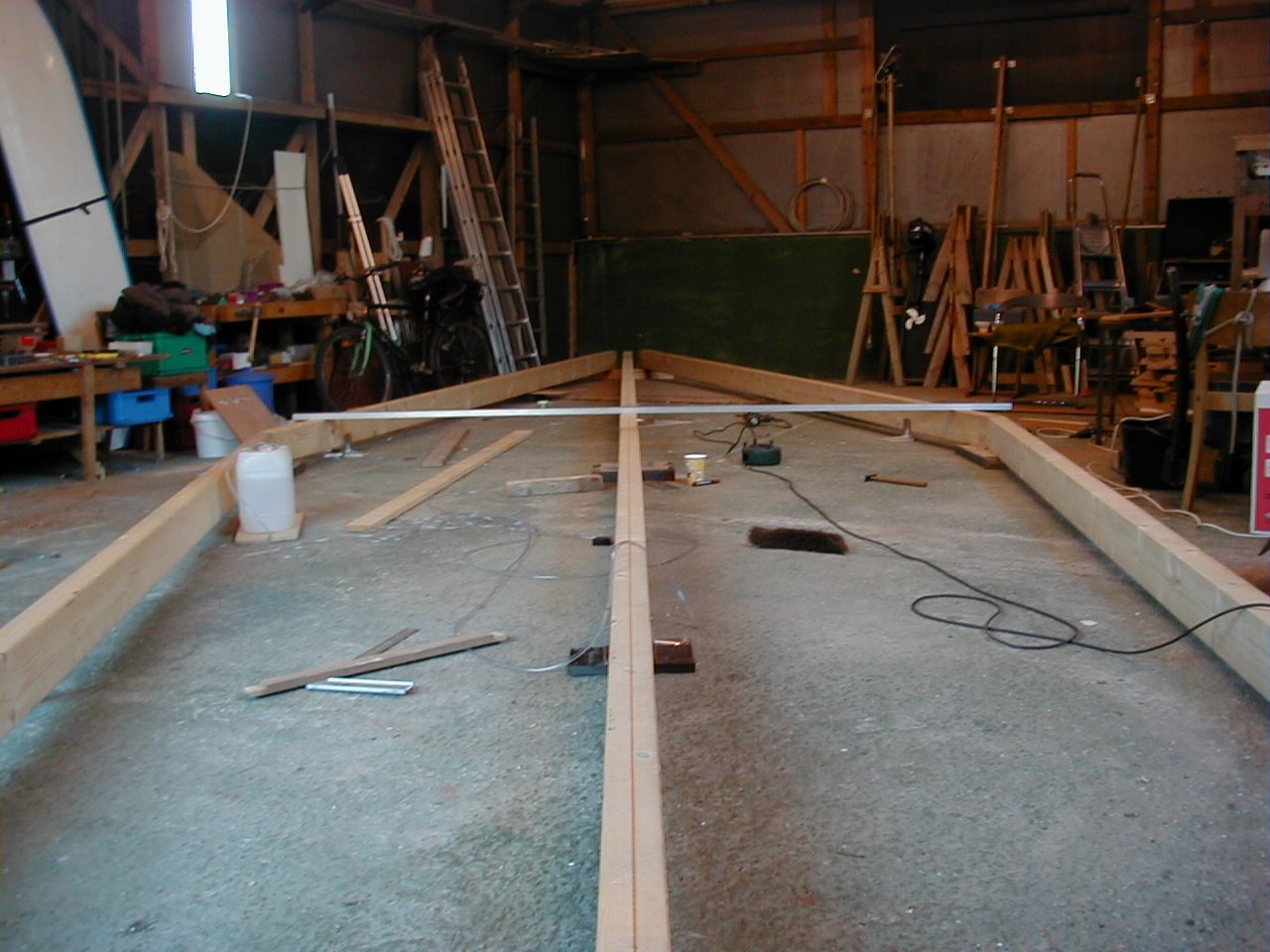

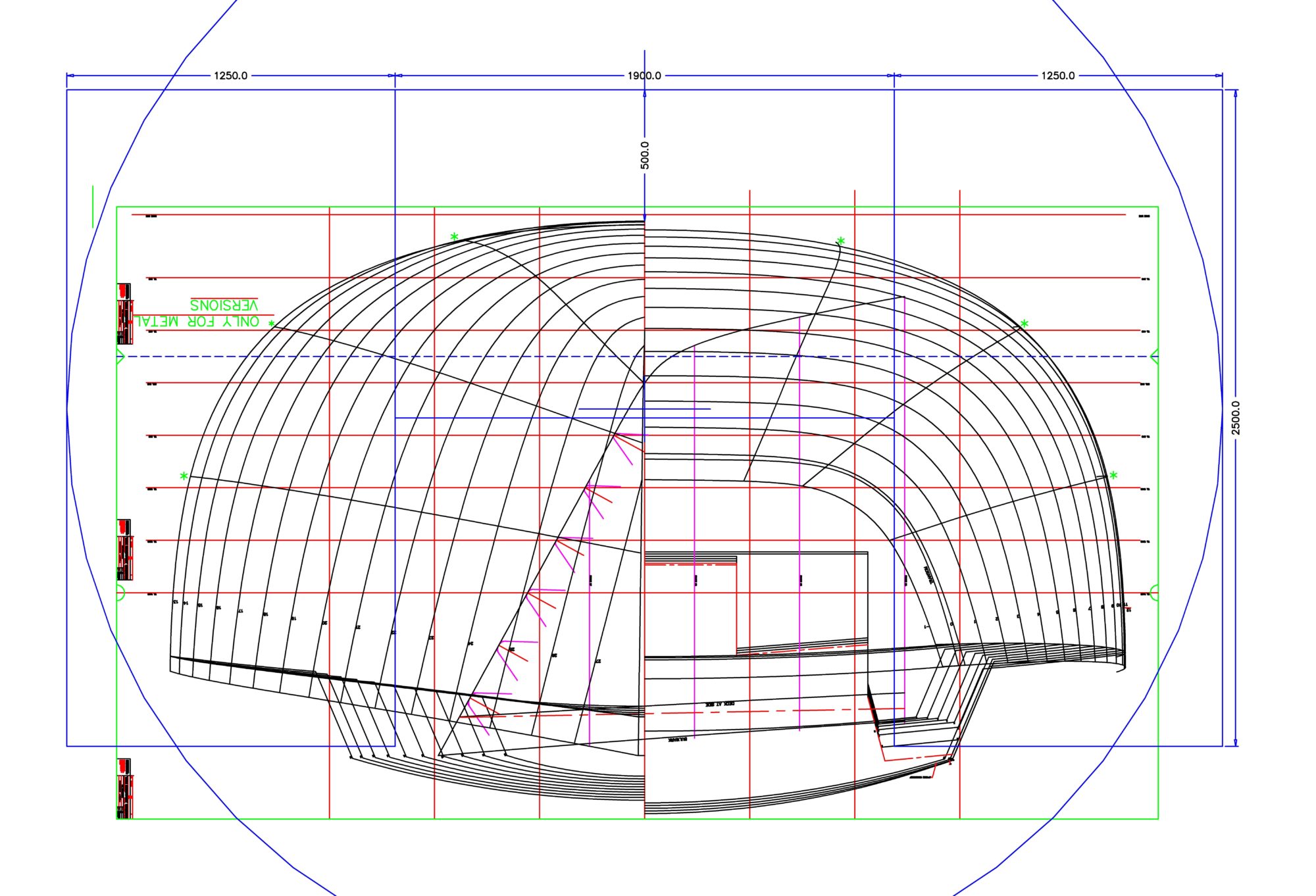

Baumall und erste Spanten

2001

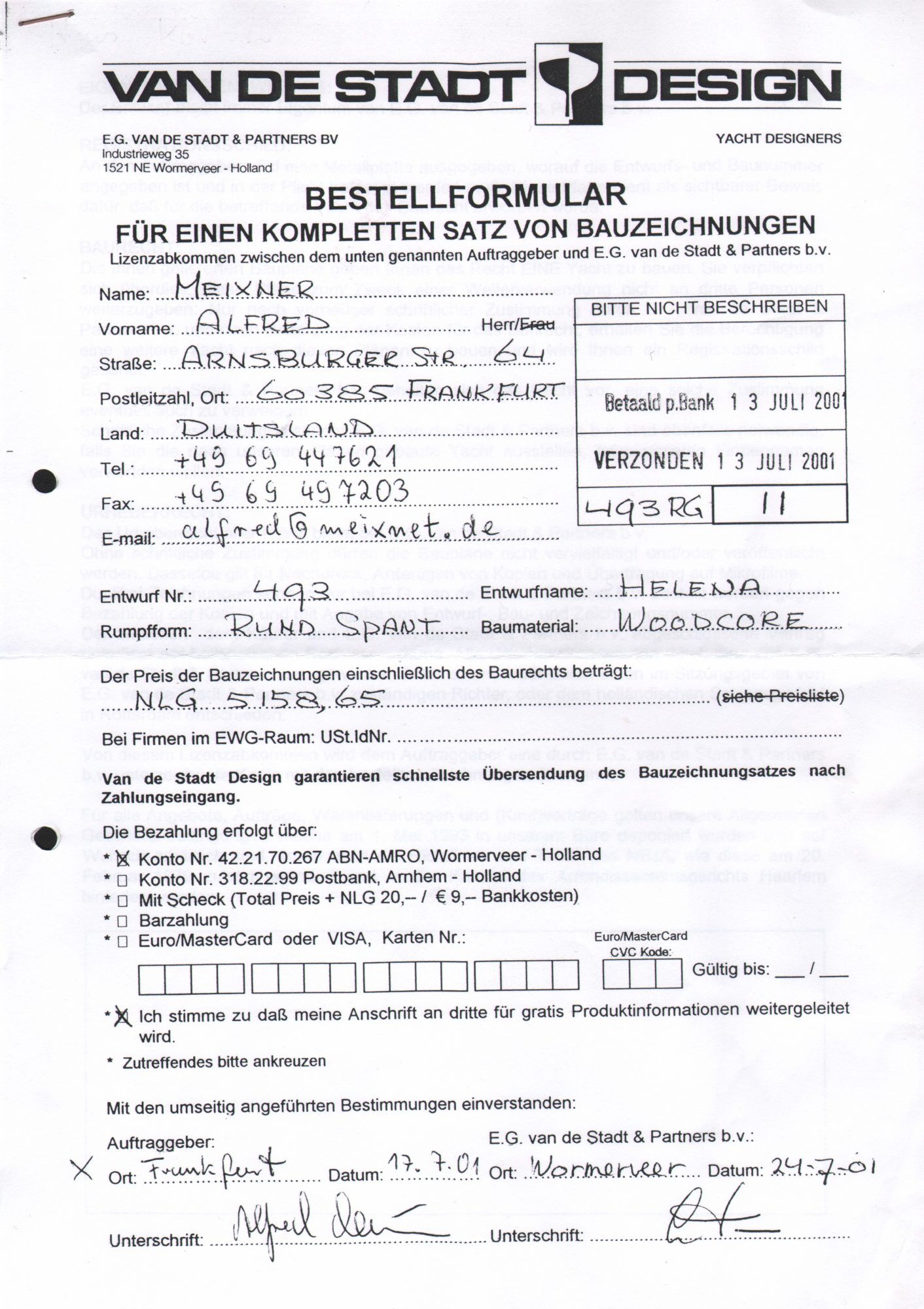

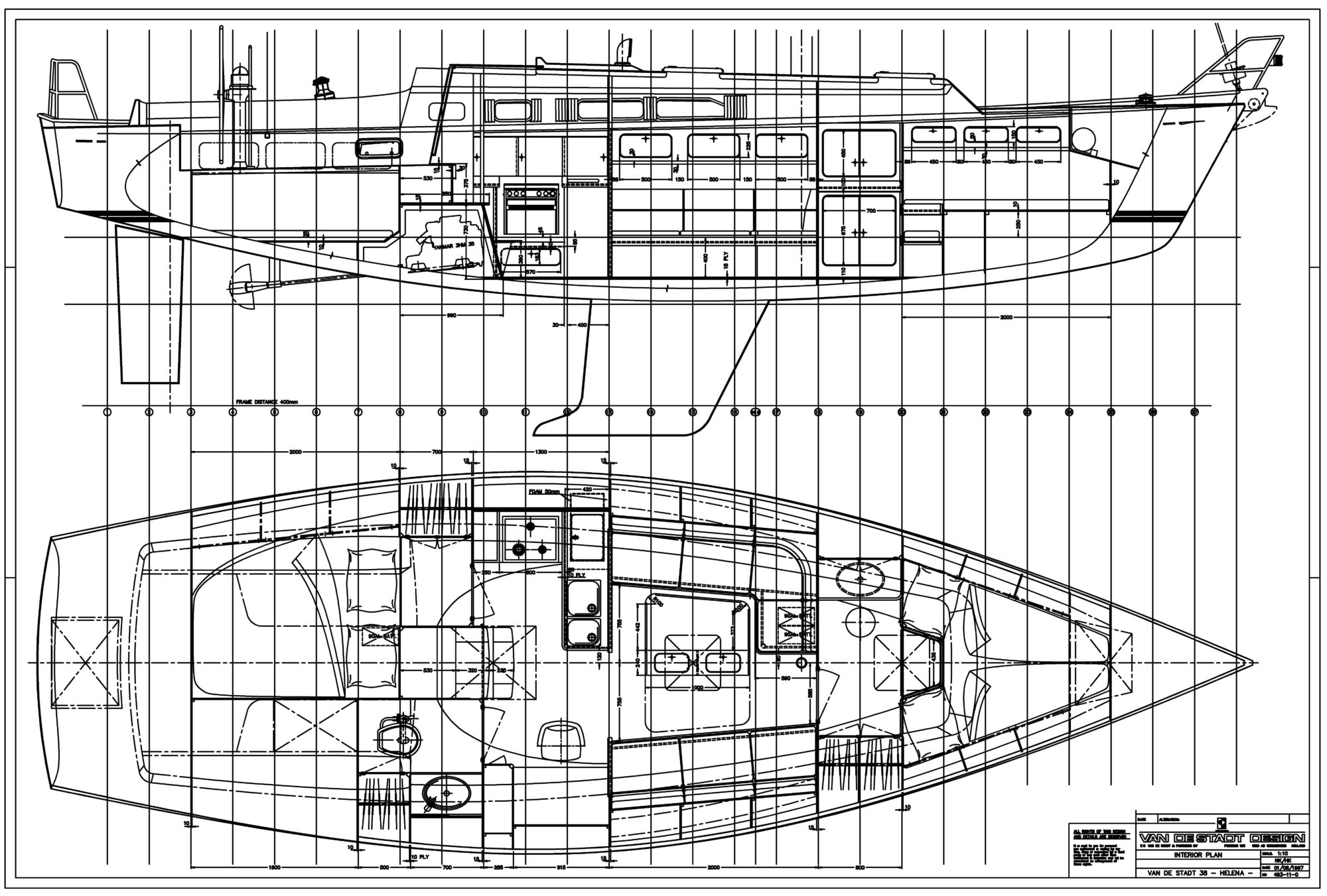

Bestellung der Baupläne
